Umbau Rathaus Wiesentheid

Das Rathaus Wiesentheid wird erweitert und barrierefrei. Das bedeutet die Erweiterung als Verwaltungsgebäude der Verwaltungsgemeinschaft Wiesentheid (Abtswind, Castell, Rüdenhausen und Wiesentheid). Grund ist die angespannt Raumsituation, die nicht mehr den Anforderungen an moderne Arbeitsplätze entspricht. Die Bausubstanz im Bürotrakt ist größtenteils auf dem Stand der Bauzeit (70er Jahre). Die Archiv- und Lagerräume sind bereits über der Kapazität. Es fehlt zudem an Besprechungs- und Videokonferenzräumen. Mehr Platz und ein barrierefreie Zugang zum Verwaltungsgebäude stehen im Fokus.

Dezember 2025

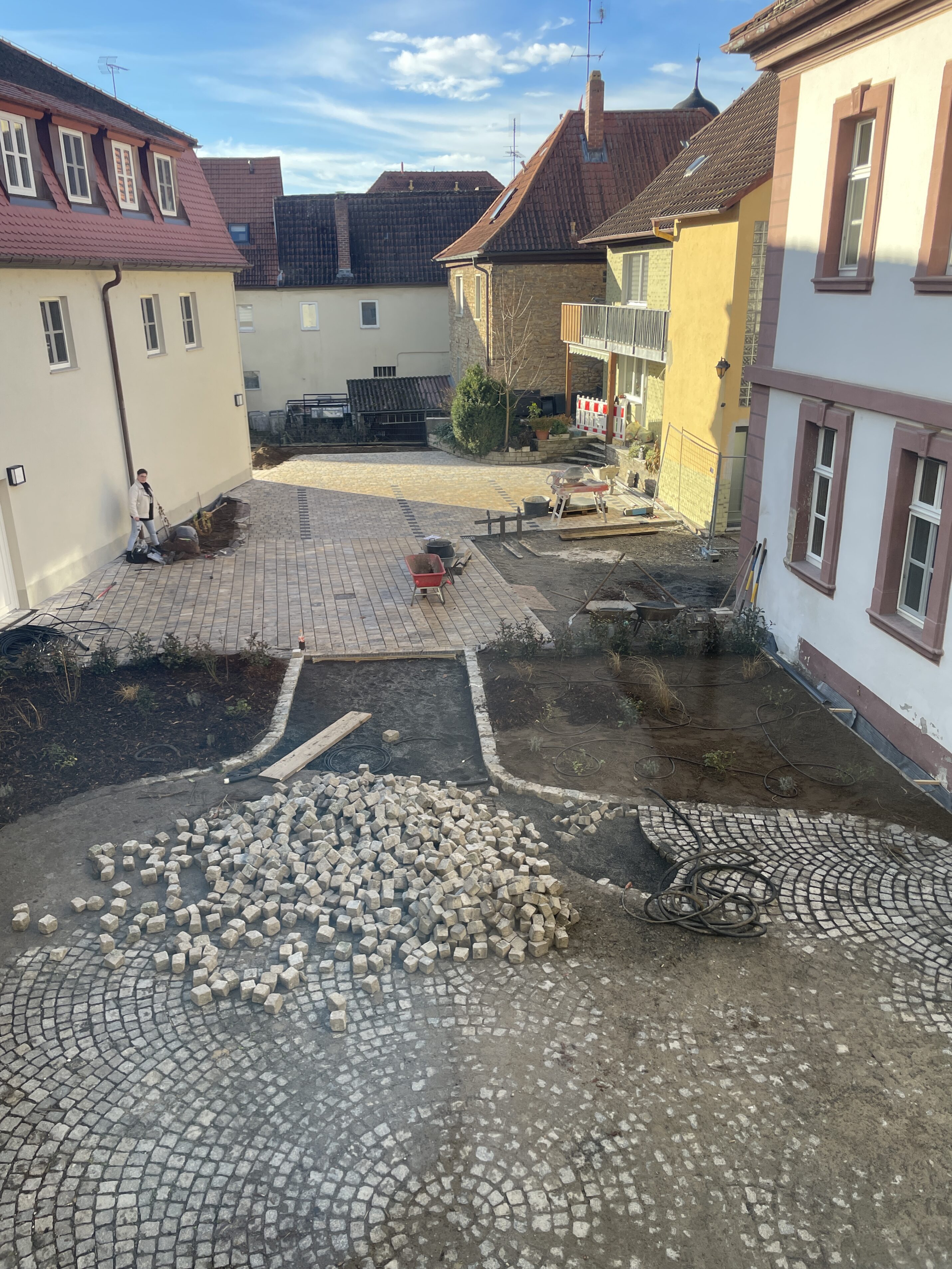

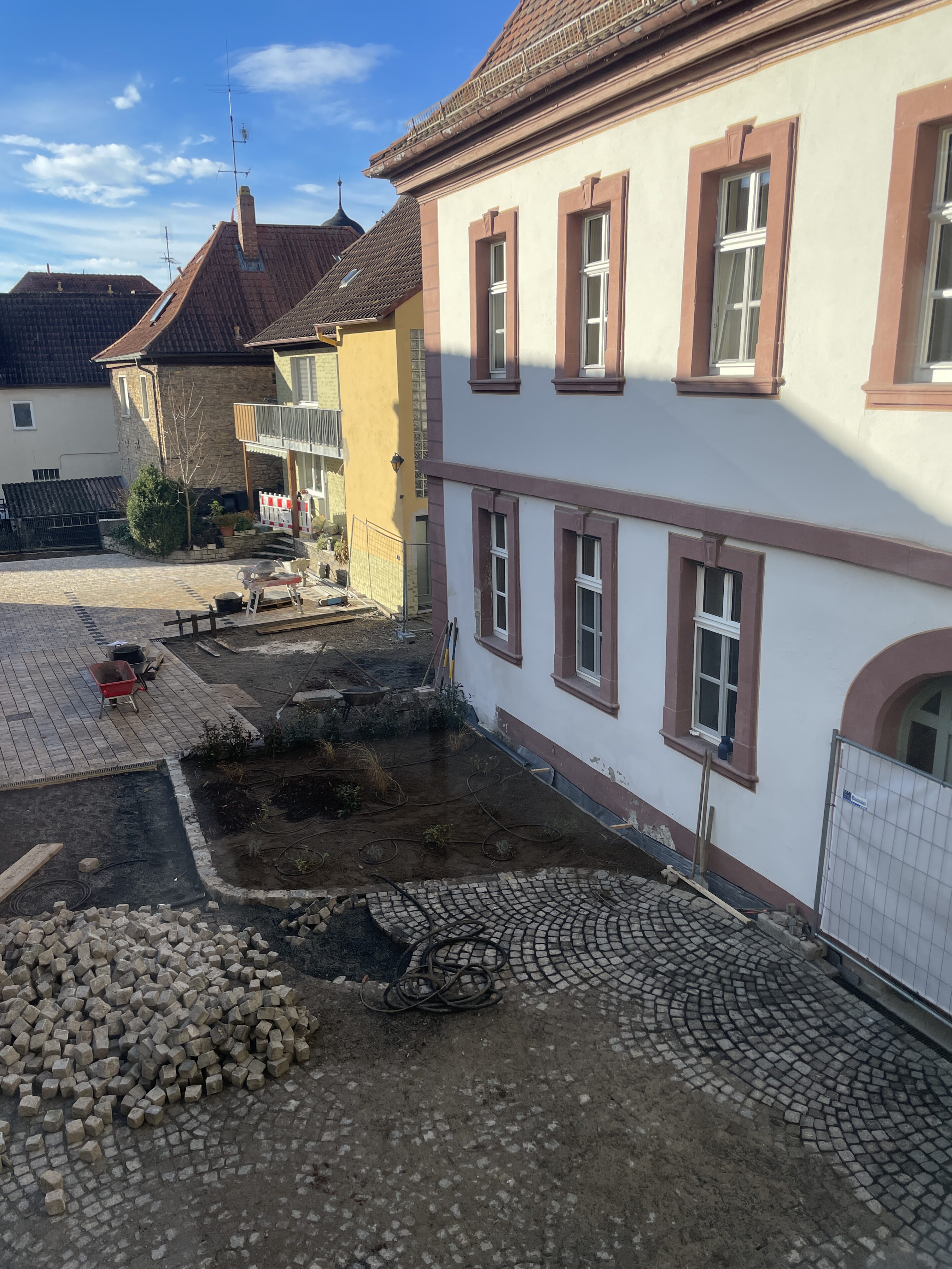

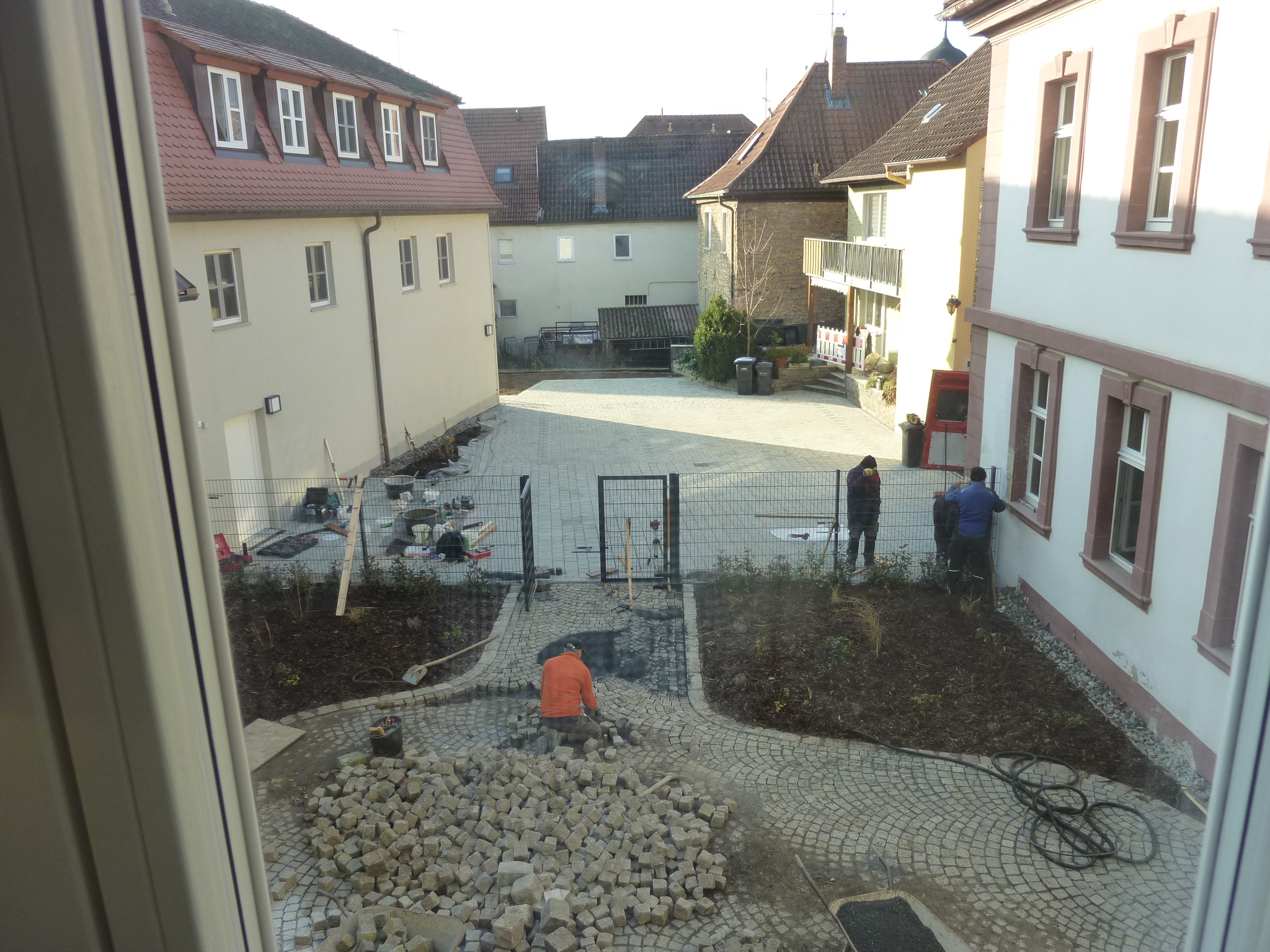

Der Innenhof ist fertig gepflastert und begrünt. Auch die Hofeinfahrt sowie Parkplätze für die Anwohner sind fertiggestellt.
Somit kann auch der alte/neue Trausaal wieder genutzt werden.

Oktober – Dezember 2025
Der Innenhof zum Nachbargebäude wird erneuert. Die Fläche wird komplett gepflastert und neu begrünt. Auch eine neue Treppe wird als Zugang zum Rathausgebäude angebracht. Die Fertigstellung wird im neuen Jahr (Februar/ nach der Frostperiode) erwartet. Sobald der Innenhof fertig gestellt wird, können auch wieder Trauungen im Trausaal – vor allem barrierefrei – stattfinden.

September 2025

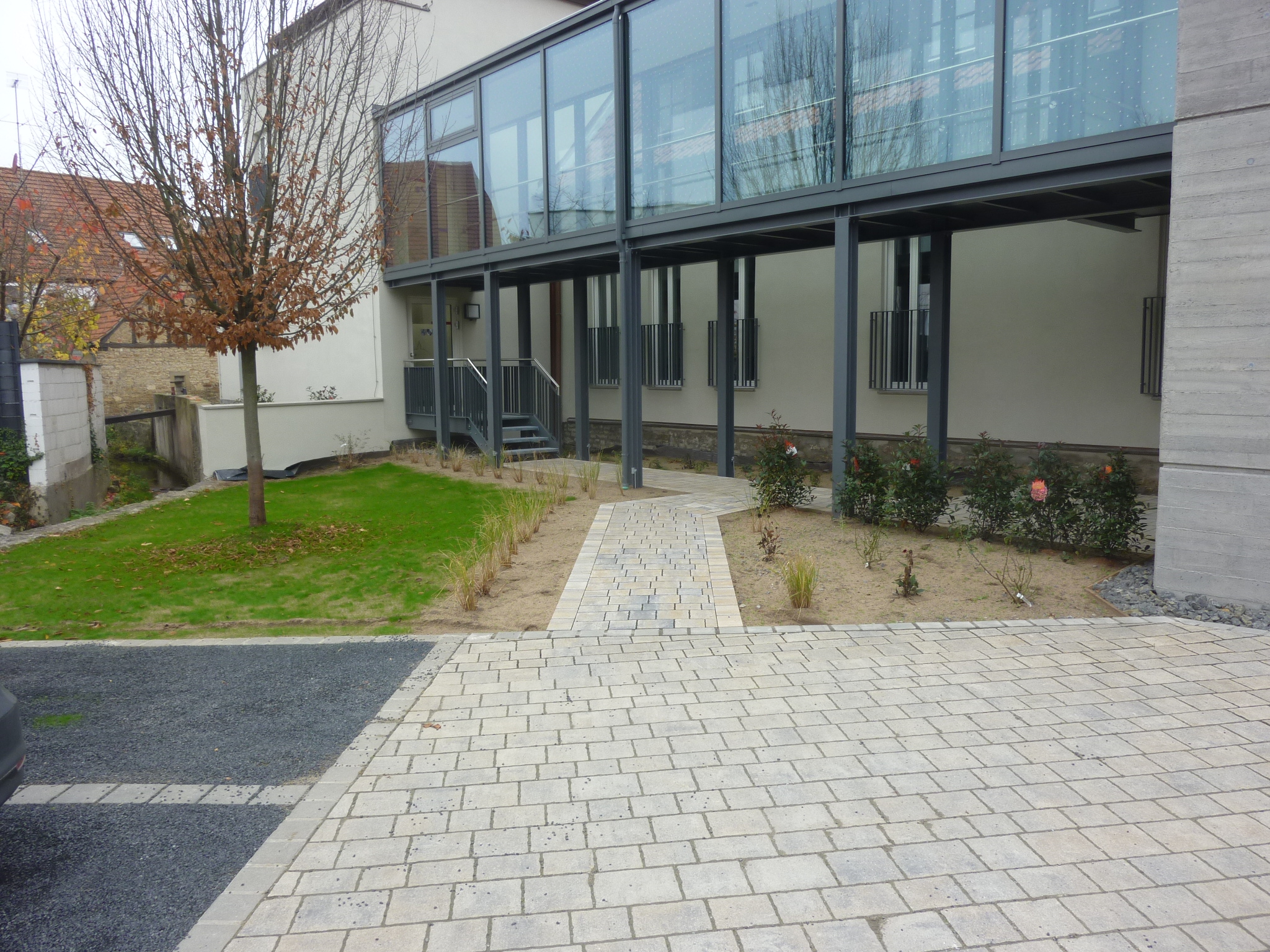

Die neuen Räumlichkeiten wurden bezogen und alle Ämter haben somit ist der Innenausbau beendet.
Auch die Außenanlagen nehmen Form an und stehen kurz vor Fertigstellung.

Juni 2025

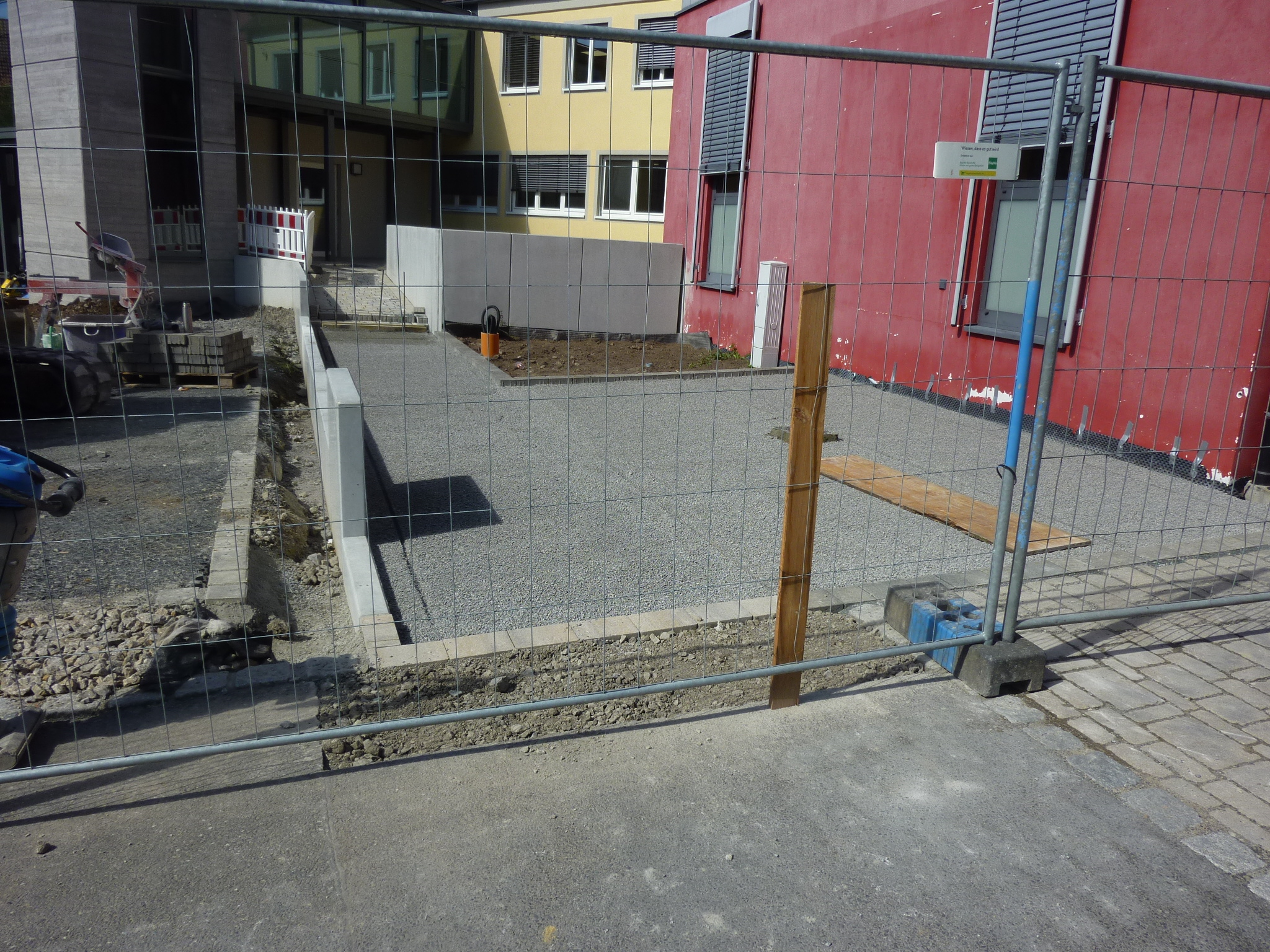

Die Abbrucharbeiten im Zwischenbau (vorheriges Bauamt, Personal und Finanzverwaltung) sind abgeschlossen.

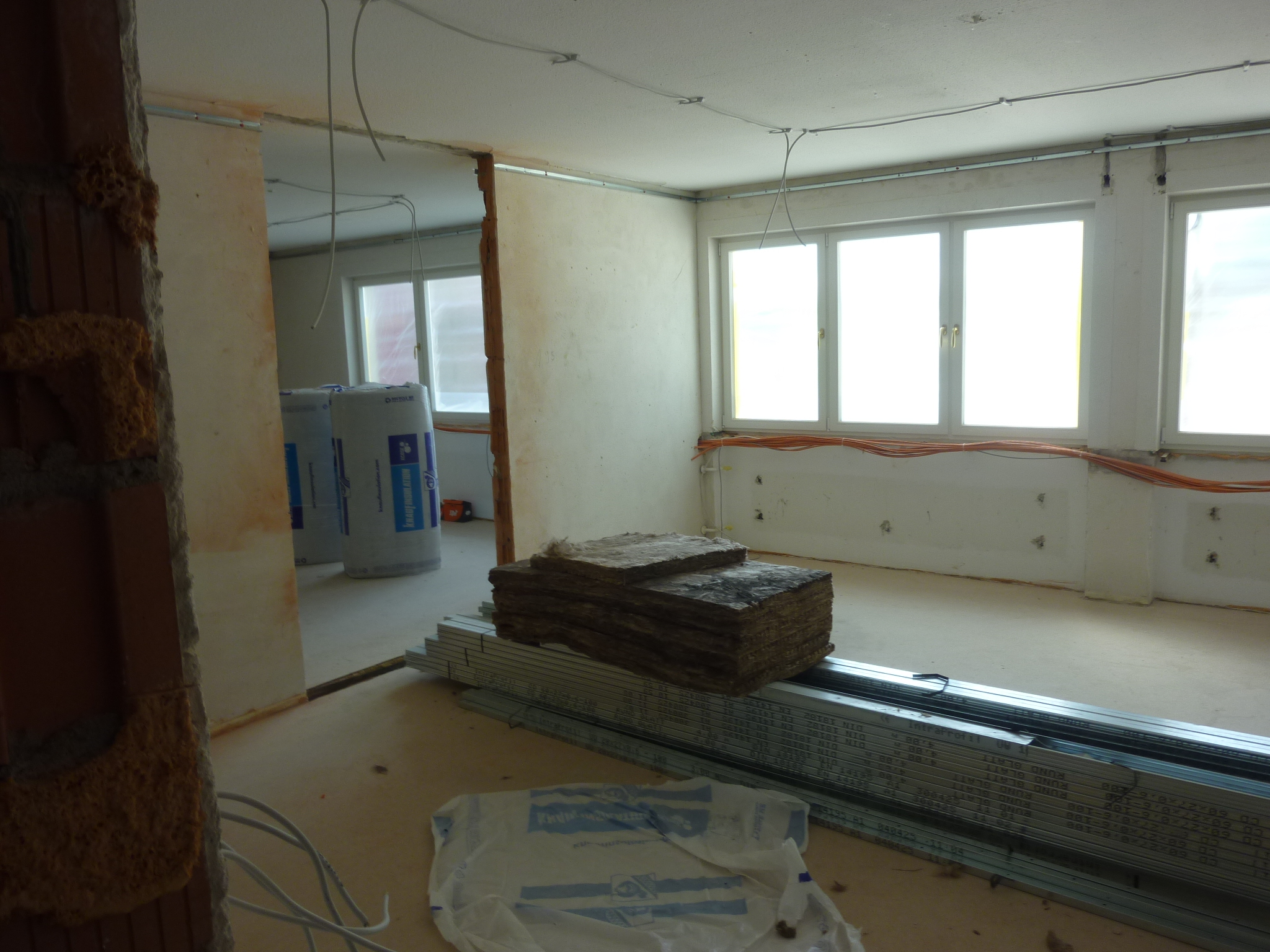

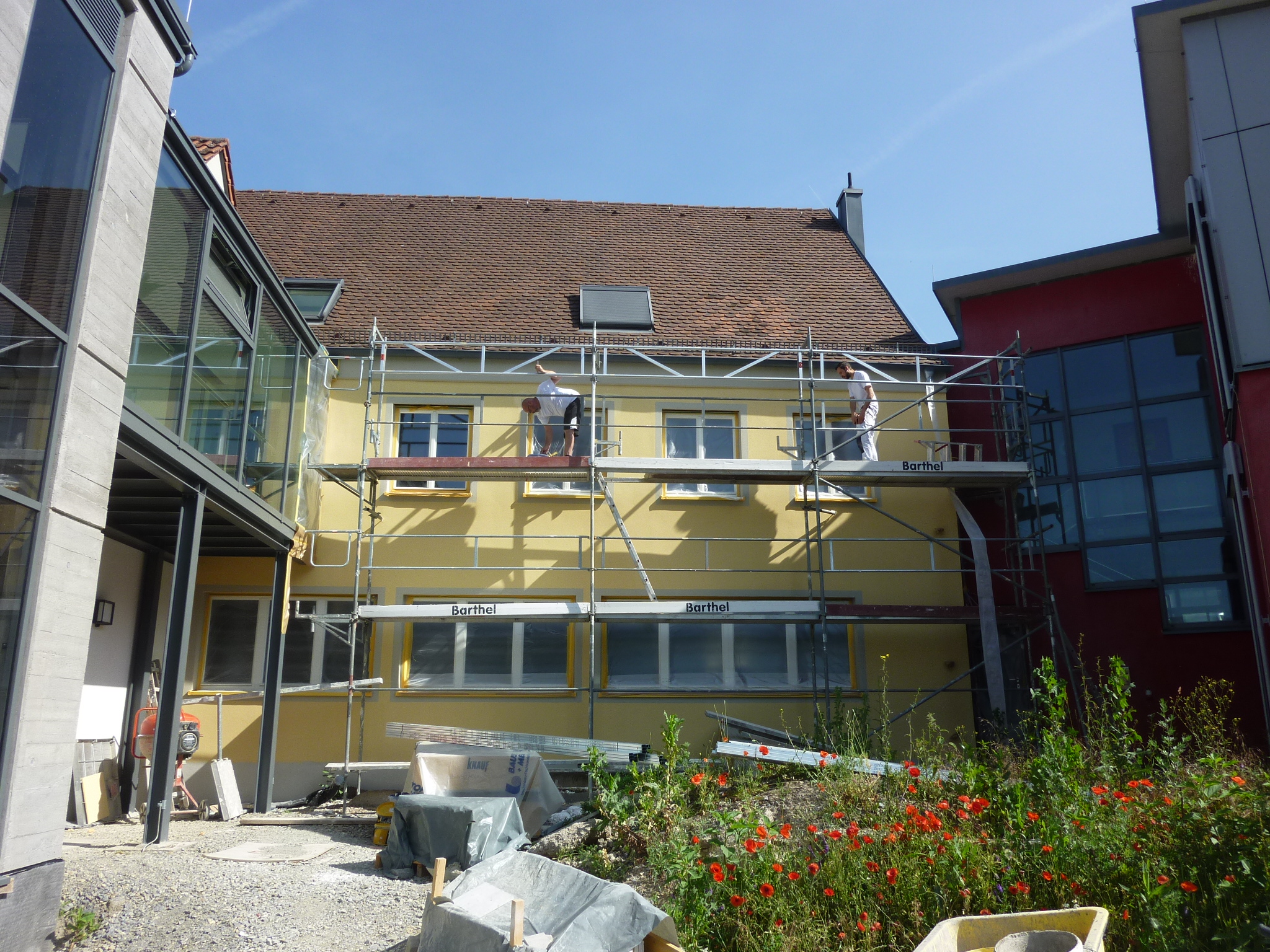

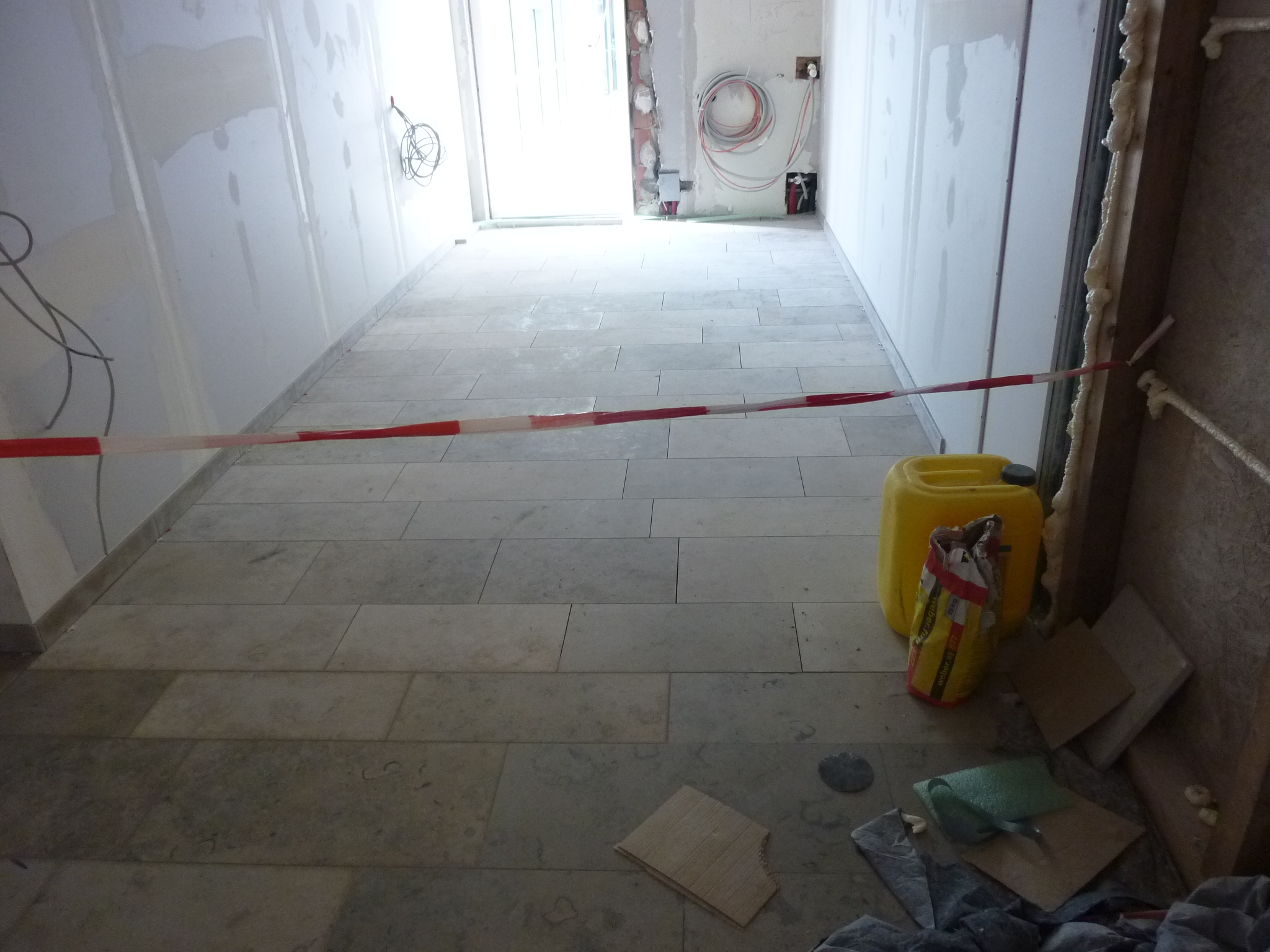

Ebenfalls wurden Bodenbeläge der Flure angebracht sowie Trockenbauarbeiten vorgenommen. Auch die Südfassade zum Bach hin ist fertig. Im nächsten Schritt werden die Außenanlagen fertig gestellt. Dies schließt auch den Hof neben dem Rathaus ein.

März – April 2025

Die Personalverwaltung sowie die Finanzverwaltung zieht in Behelfsbüros um.

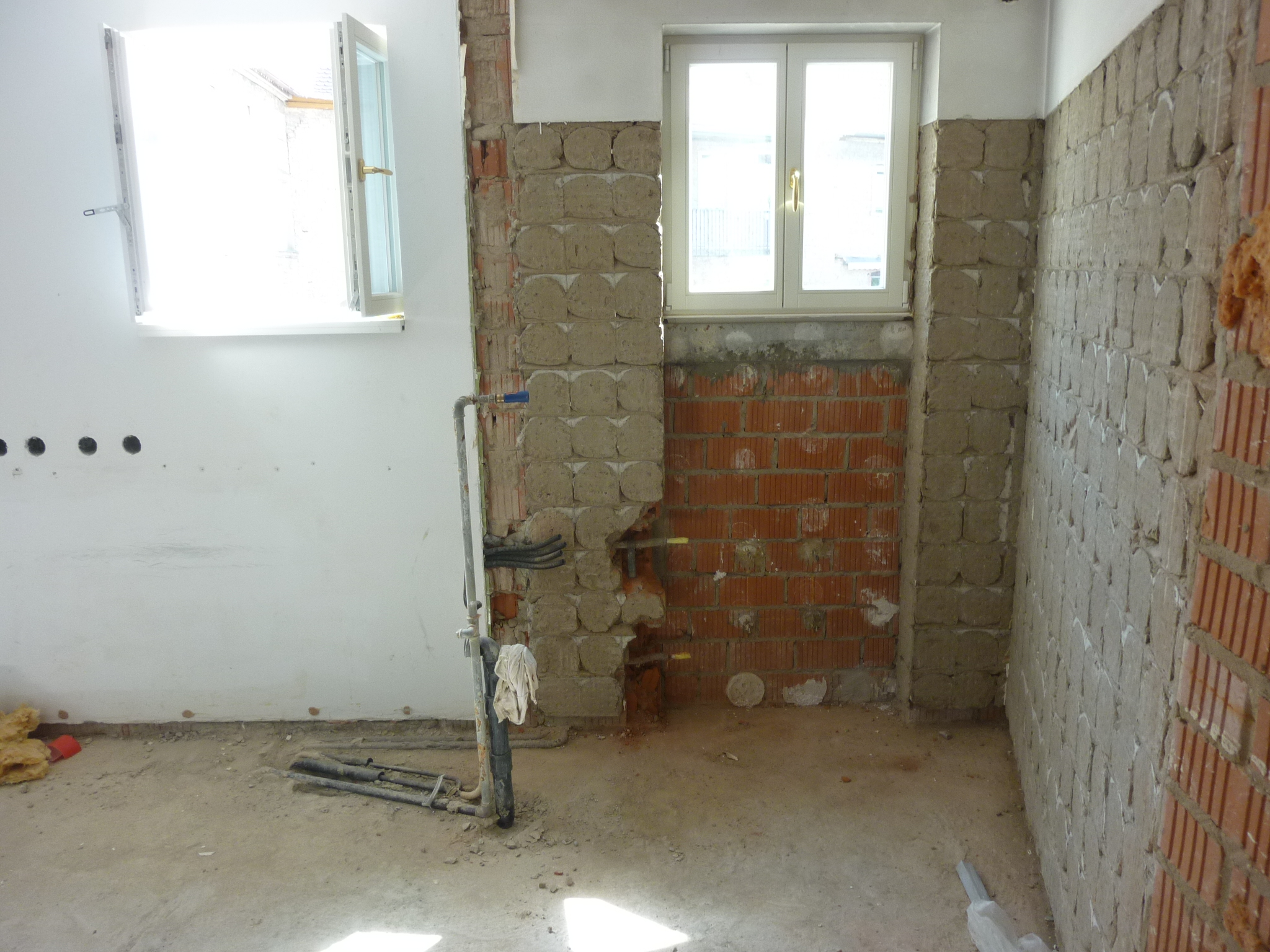

Die alten Büroräume werden nun renoviert und umgebaut.

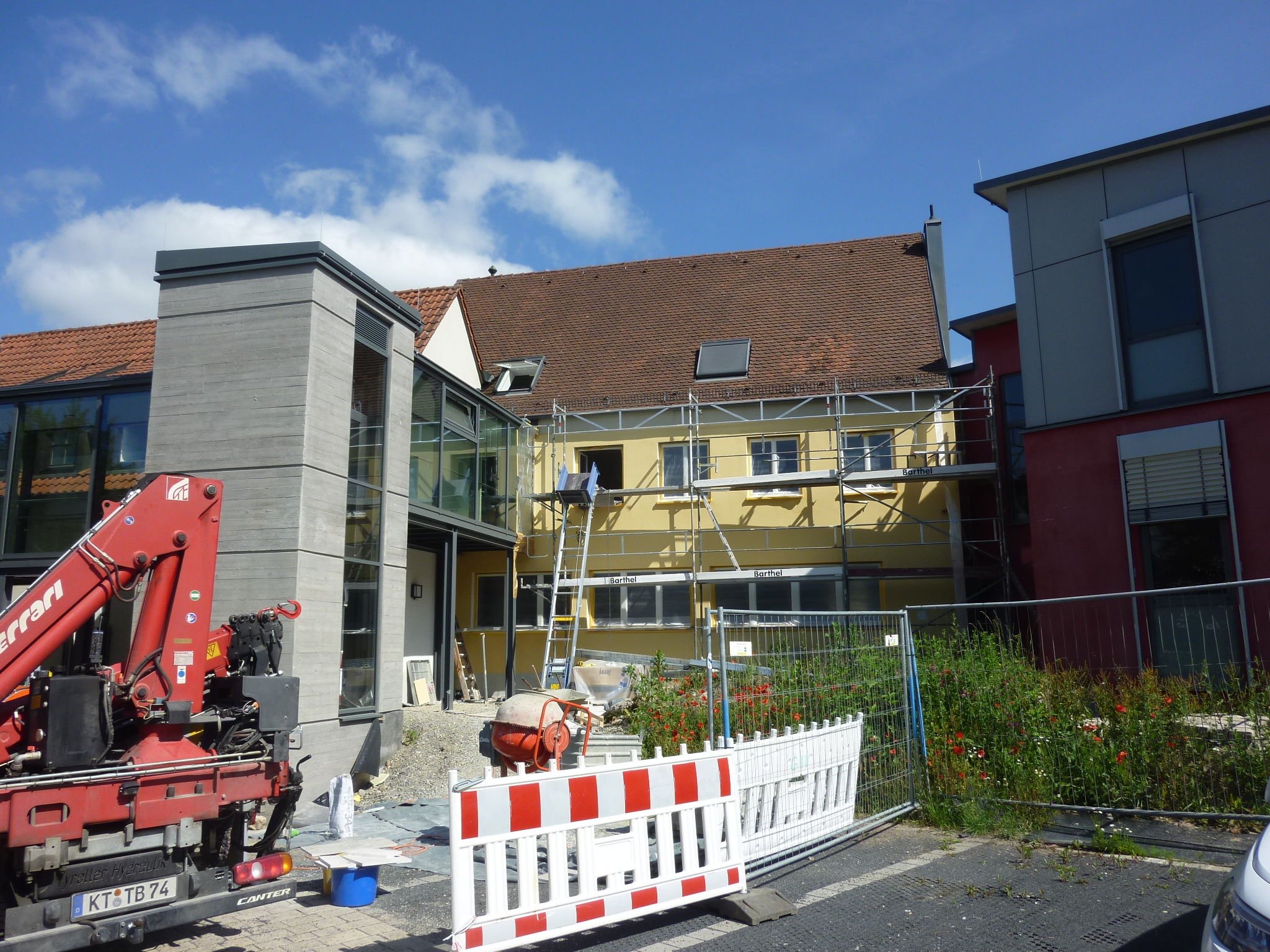

Oktober 2024
Als Zugang in das neue Gebäude dient ein überdachter Steg. Hier wird auch ein Aufzug für einen Barrierefreien Zugang eingebaut.

Der Steg befindet sich gerade in der Fertigstellung. Im Anschluss wird die Außenanlage bzw. der Parkplatz wieder hergerichtet.

Juli 2024
Die Bauverwaltung zieht in die neuen Räumlichkeiten ein. Das Bauamt befindet sich nun also im neuen Gebäude.

Nun wir der Verbindungssteg vom neuen in den alten Rathaus-Teil vorbereitet.
Der entsprechende Aufzugschacht wurde bereits errichtet. Das Rathaus ist somit in jedem Stockwerk barrierearm zu erreichen.

Februar 2024

Die groben Arbeiten im Anbau sind abgeschlossen. Nun wird der neue Boden versiegelt und kann einige Zeit ruhen.
Im Anschluss werden die letzten Feinarbeiten gemacht.
