Neubau Kindergarten am Lindachsgraben

Der neue Kindergarten für Wiesentheid wird “Am Lindachsgraben” entstehen.

Februar 2026

Der Kindergarten ist in Betrieb.

Dezember 2025

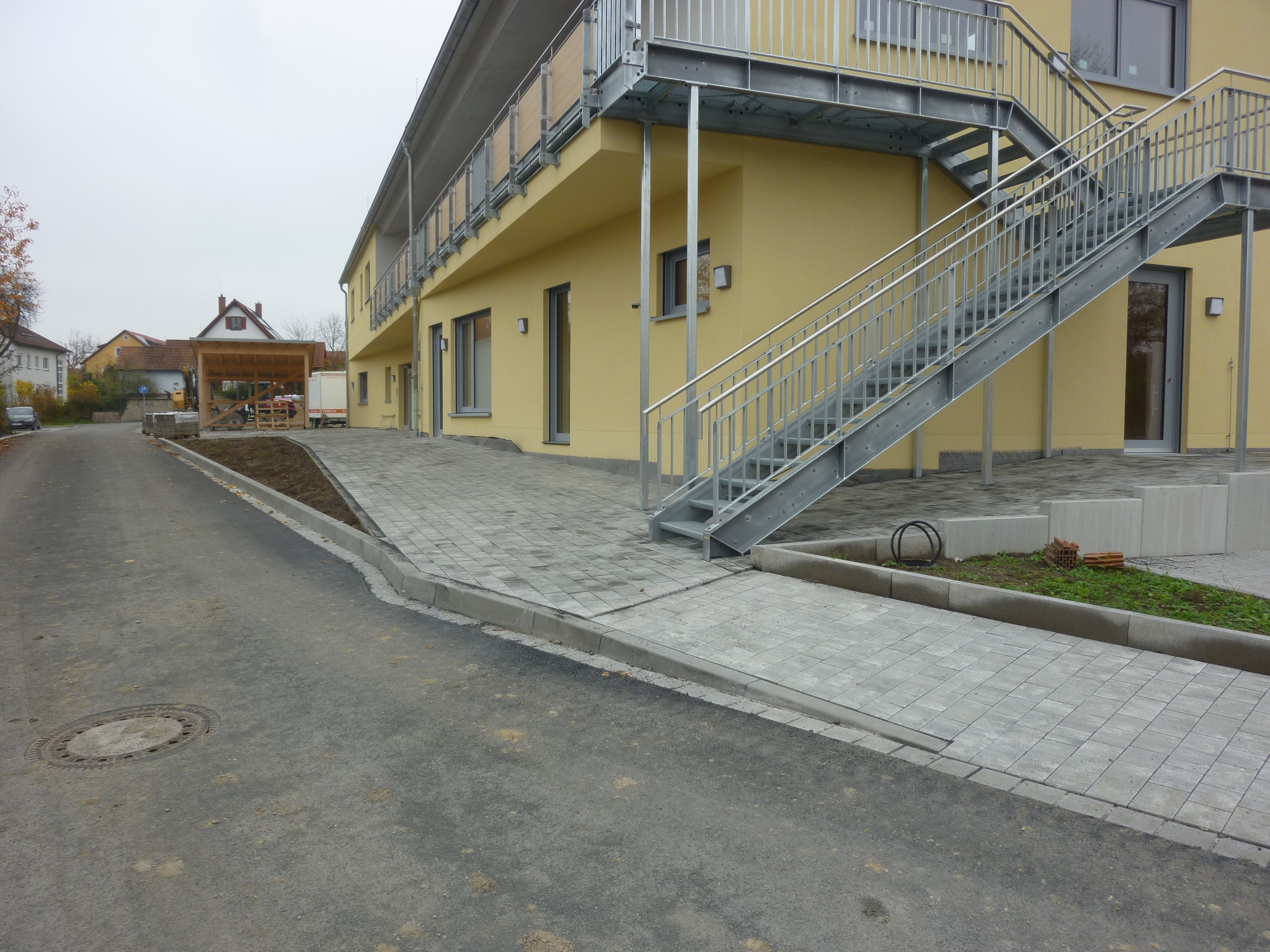

Alle befestigten Flächen um den Kindergarten sind fertig. Auch der neue Spielplatz ist soweit vorbereitet und wartet auf die Spielgeräte – je nach Wetterlage können diese vielleicht schon im Januar montiert werden.

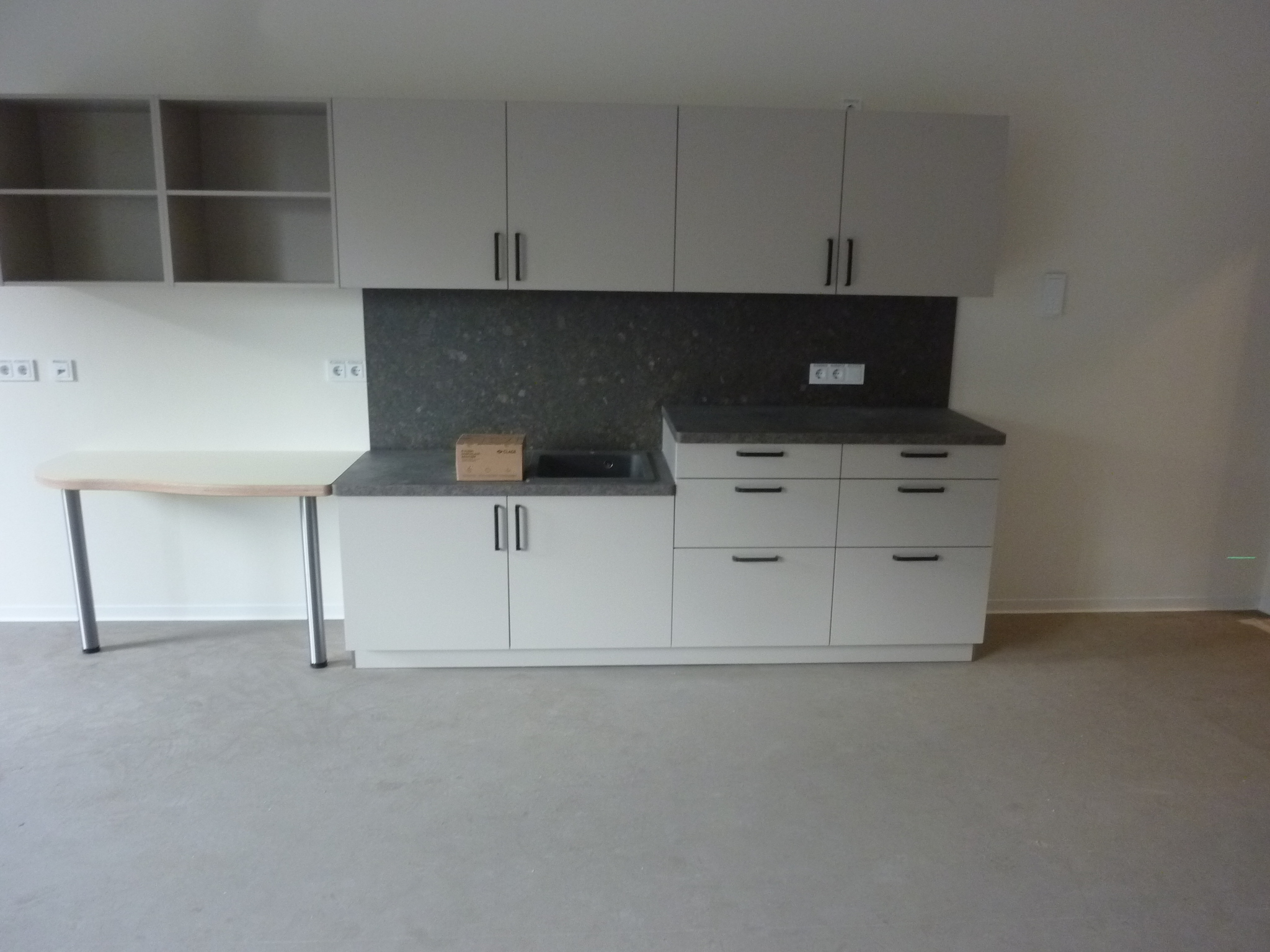

Im Innenbereich sind Türen und Wandverkleidungen fertig. Somit kann im Januar die letzte Reinigung und anschließend die Eröffnung erfolgen.
Lediglich die Außenanlagen sind dann erst im Frühjahr/Sommer nutzbar.

November/Dezember 2025

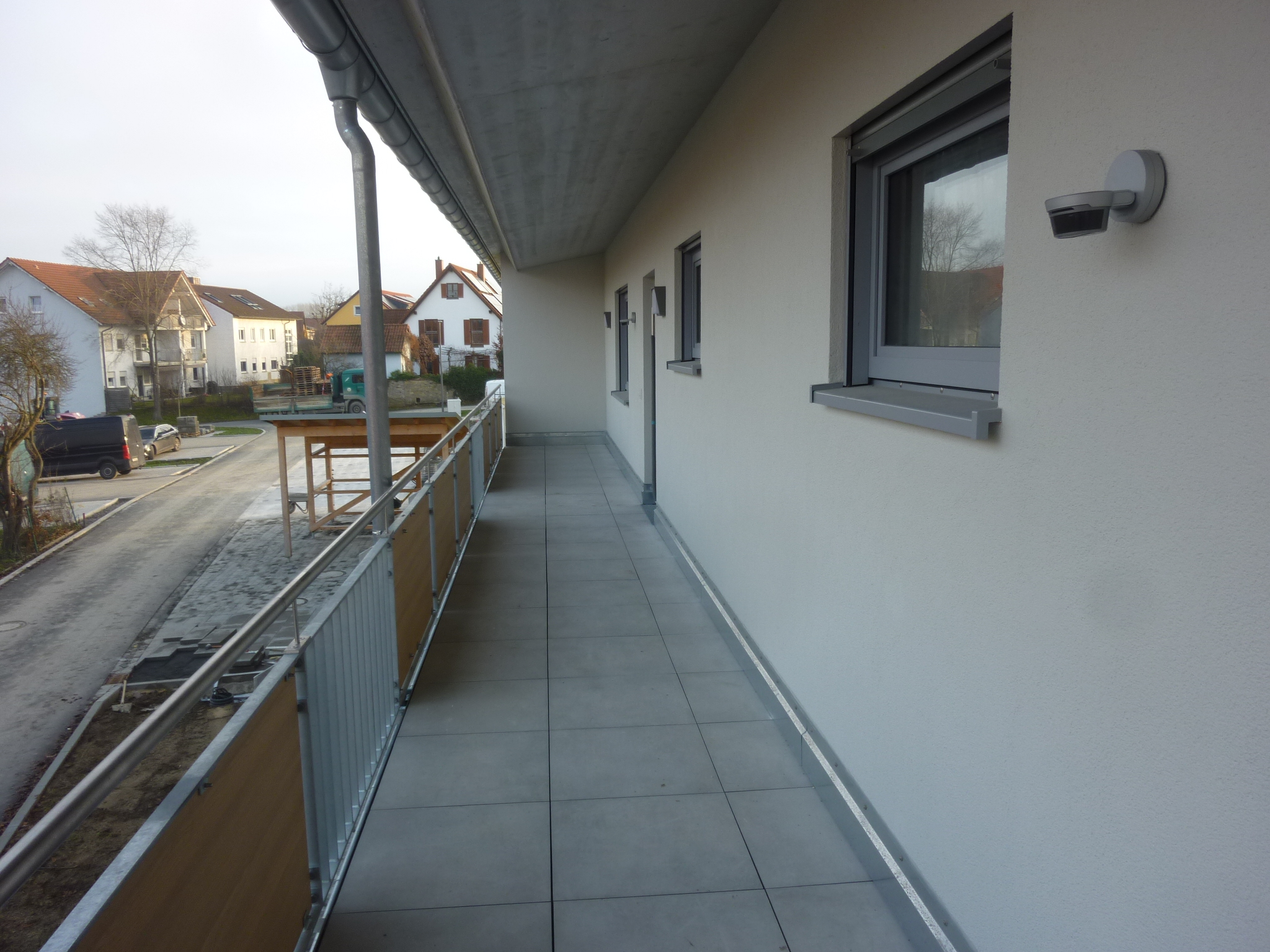

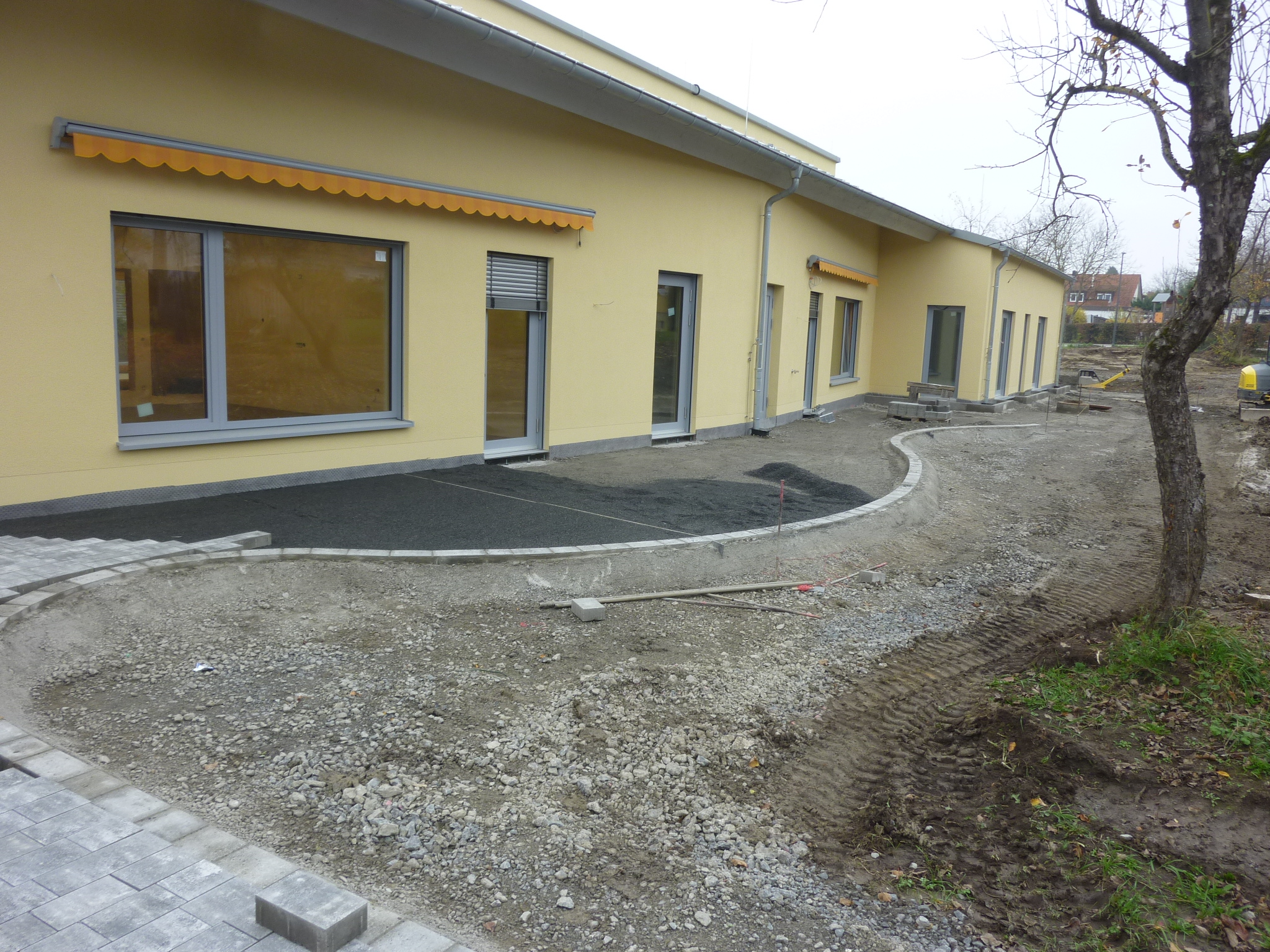

Im Außenbereich sind die Stellplätze und Terrassen für die Wohnungen weitestgehend fertig, es fehlen noch einige notwendige Sicherungen (Geländer etc.).

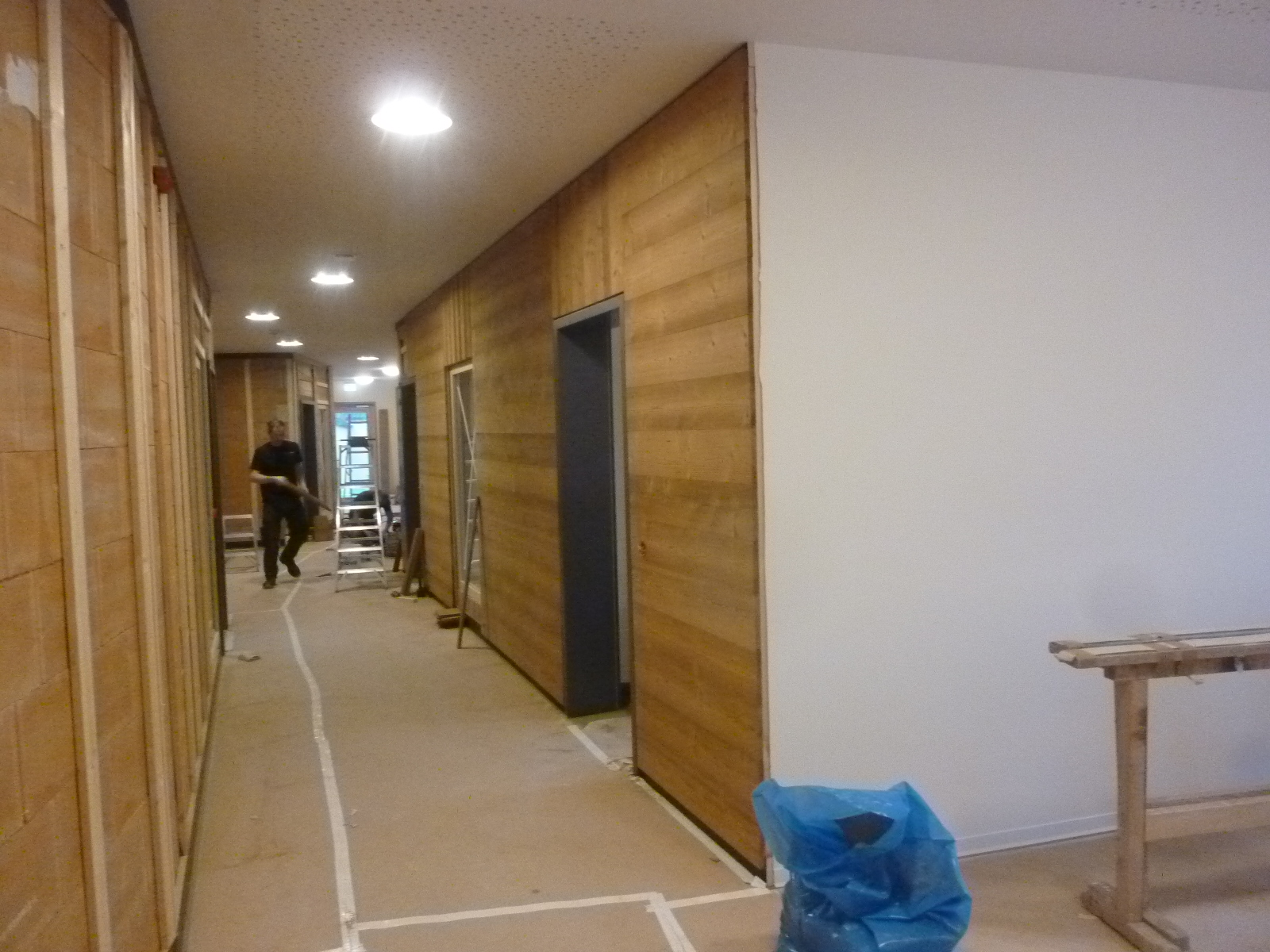

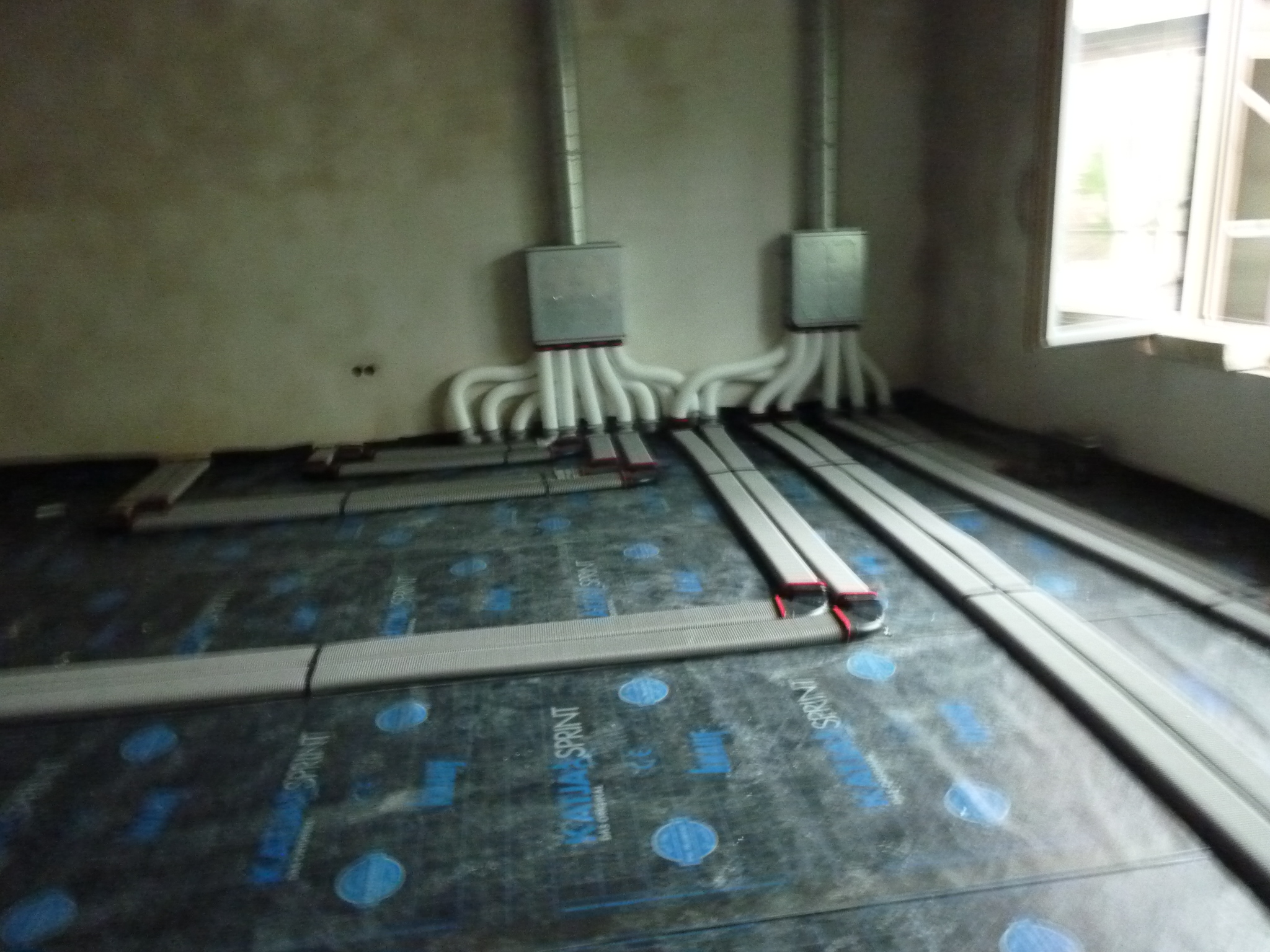

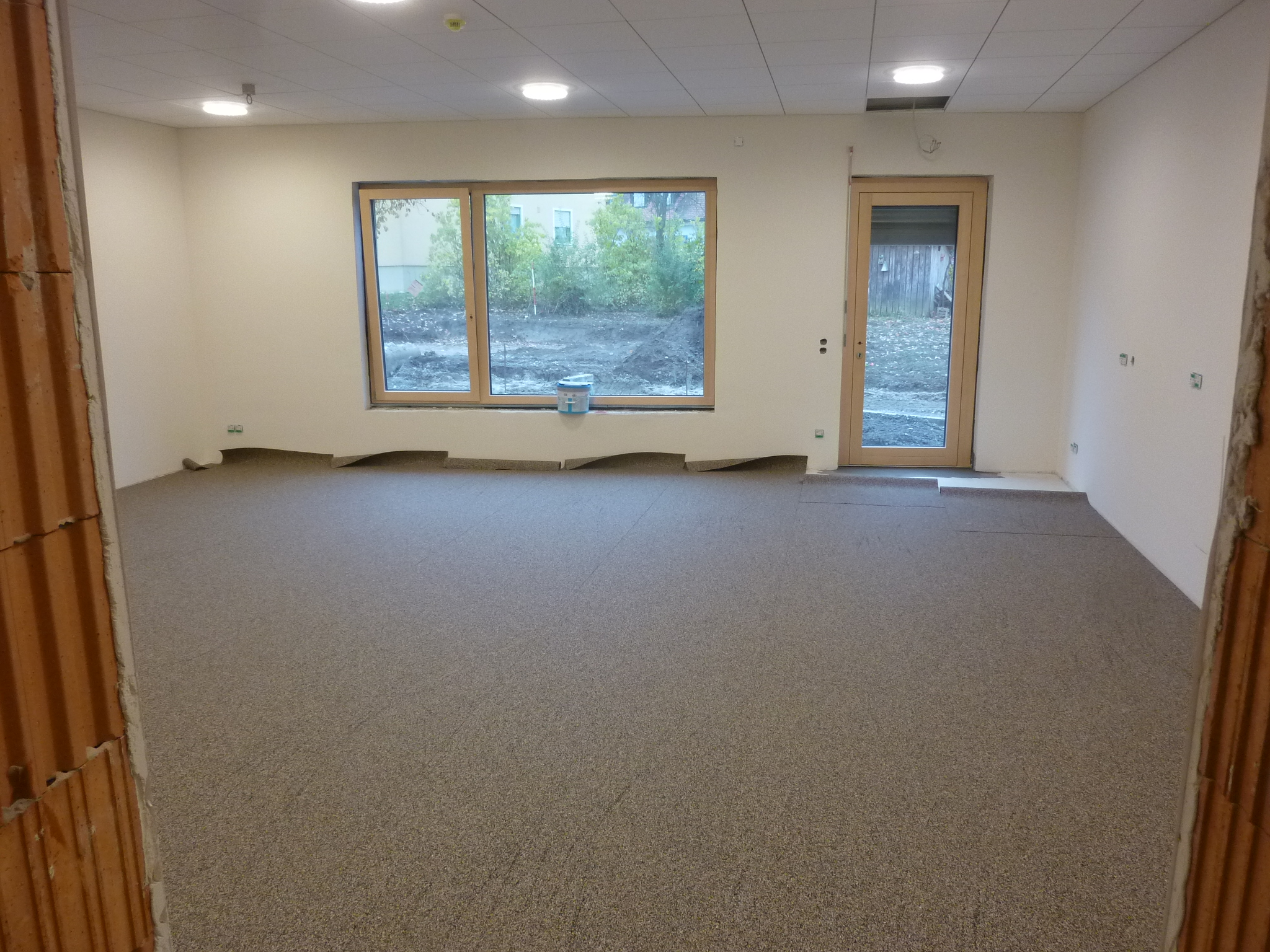

Je nach Witterung kann mit den ersten Arbeiten für den Spielbereich des Kindergartens begonnen werden. Fertig wird dieser dann erst nach der Frostperiode im Frühjahr. Im Innenbereich sind bereits die Böden fertiggestellt, die Malerarbeiten und der Einbau der Türen sind in vollem Gange.
Bis Ende des Monats sollen im Flur die Wandverkleidungen angebracht werden.

Juni 2025

Der Rohbau des Kindergarten steht und auch der Dachbau ist abgeschlossen. Als nächstes steht der Innenausbau an.
Im Außenbereich wird die Zufahrt sowie Leitungen, Anschlüsse etc. hergestellt.

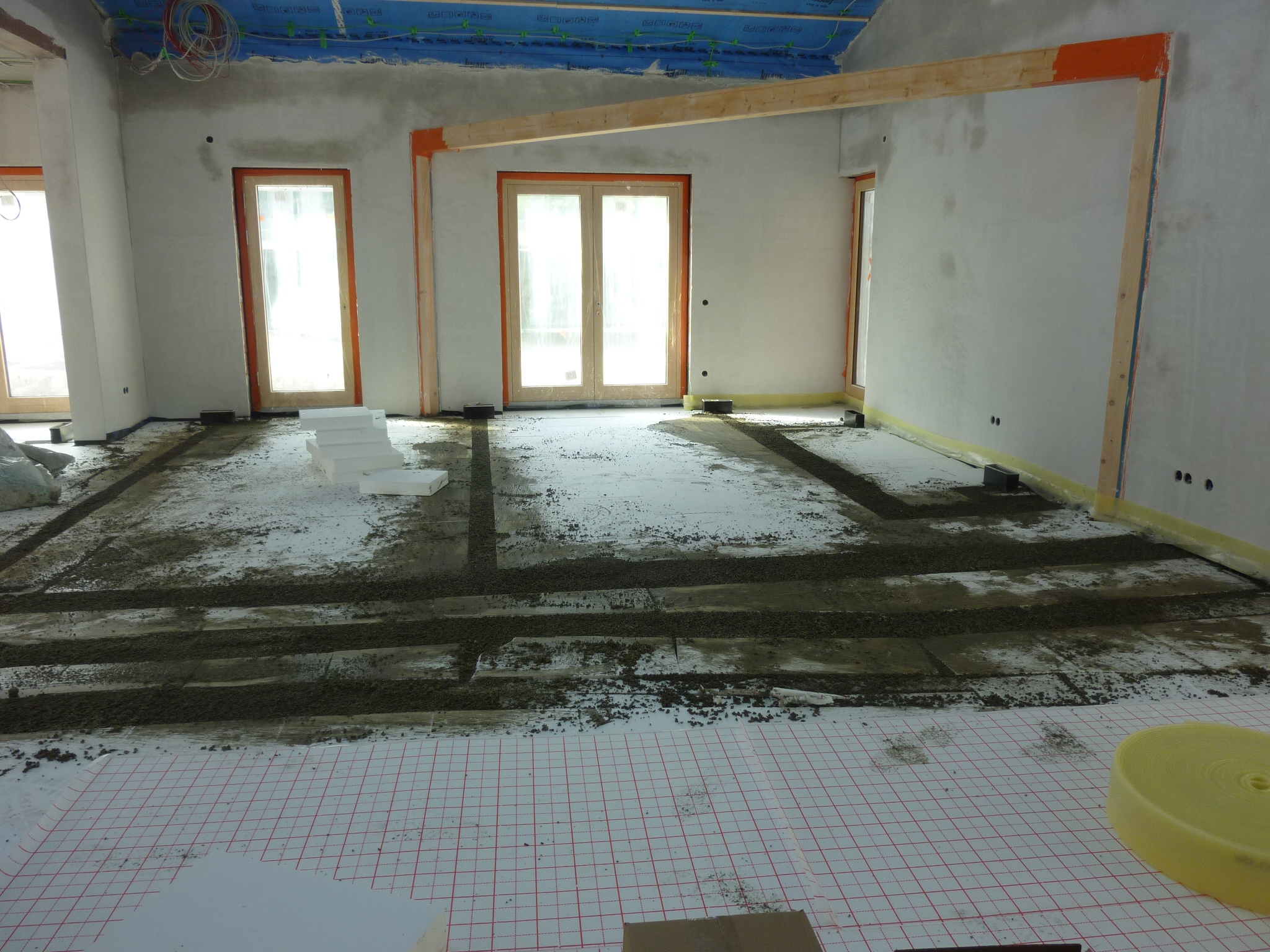

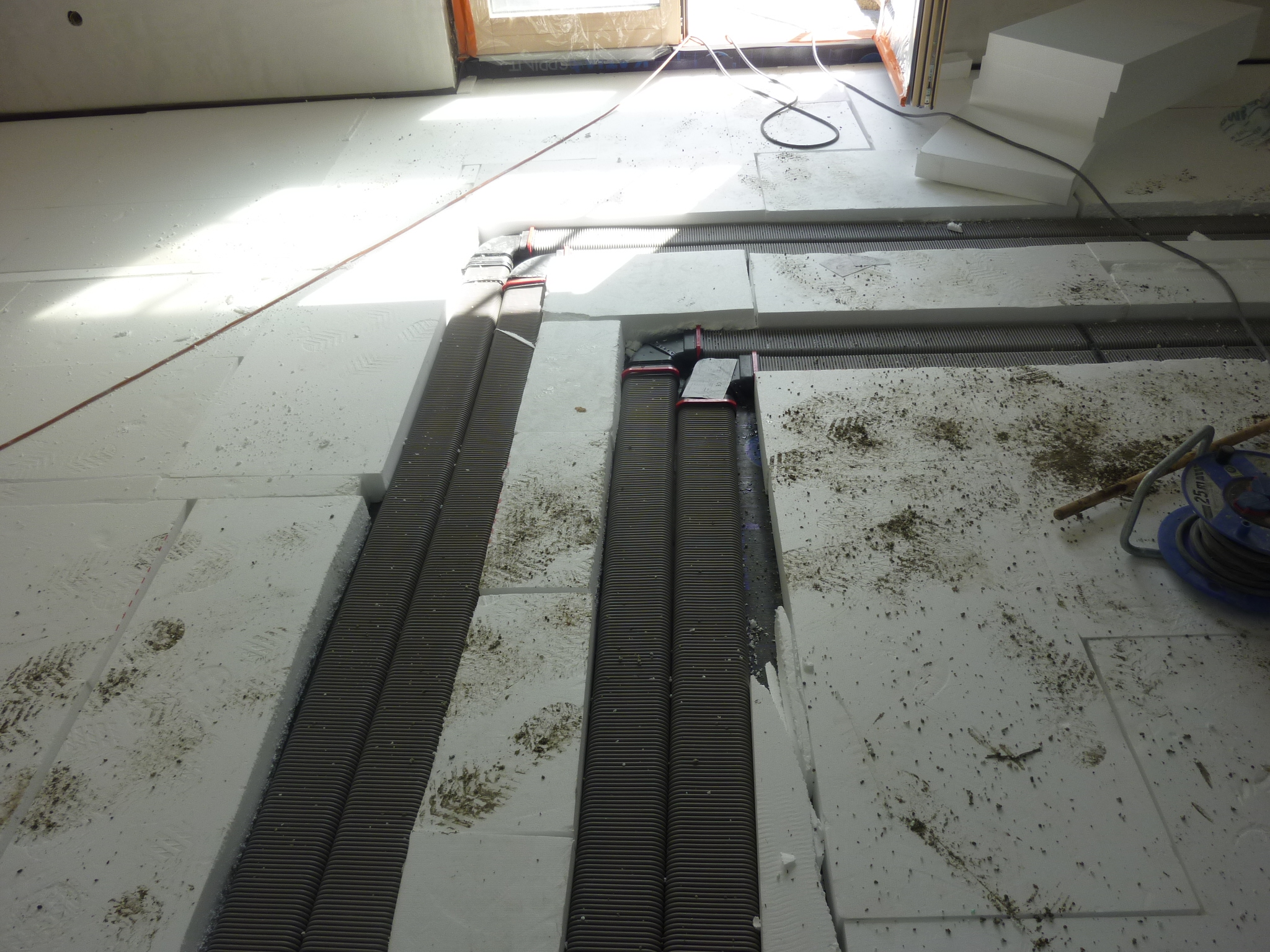

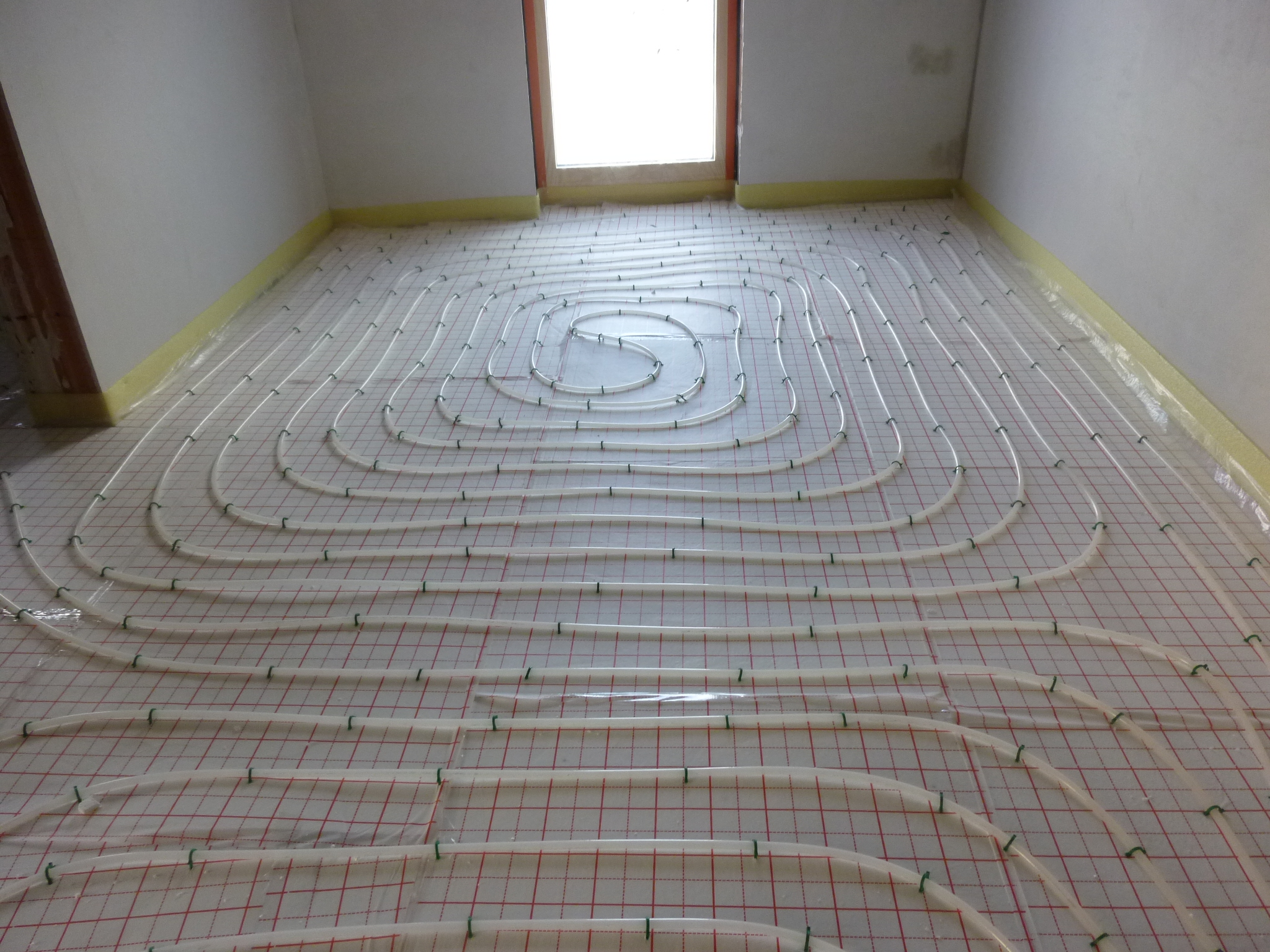

Auch der Innenputz ist Ende Juni fertig gestellt und die Estricharbeiten beginnen.
Die Fertigstellung wird weiterhin im Frühjahr 2026 angestrebt.

September 2024

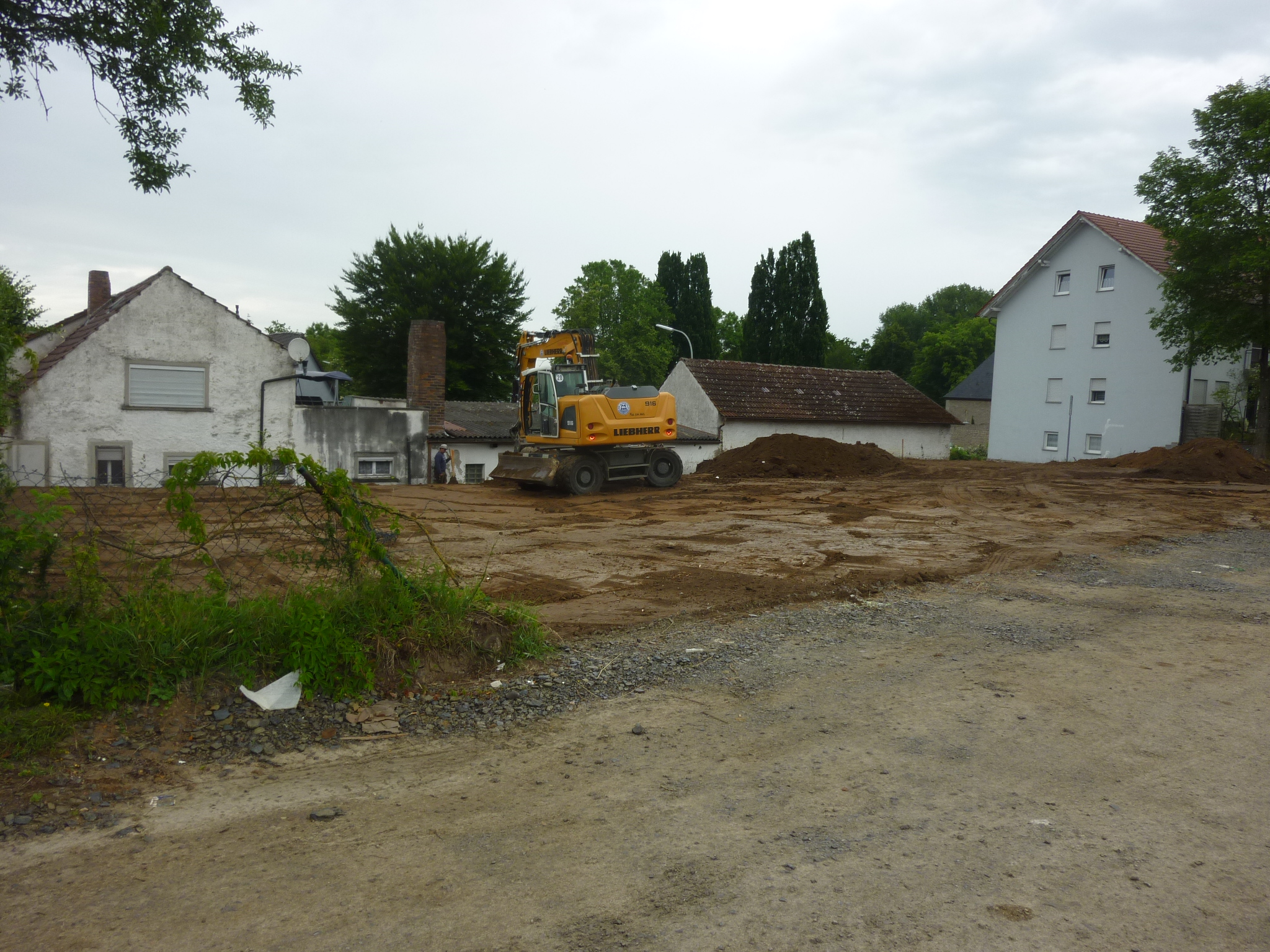

Wir feiern den ersten Spatenstich zum Kindergarten!

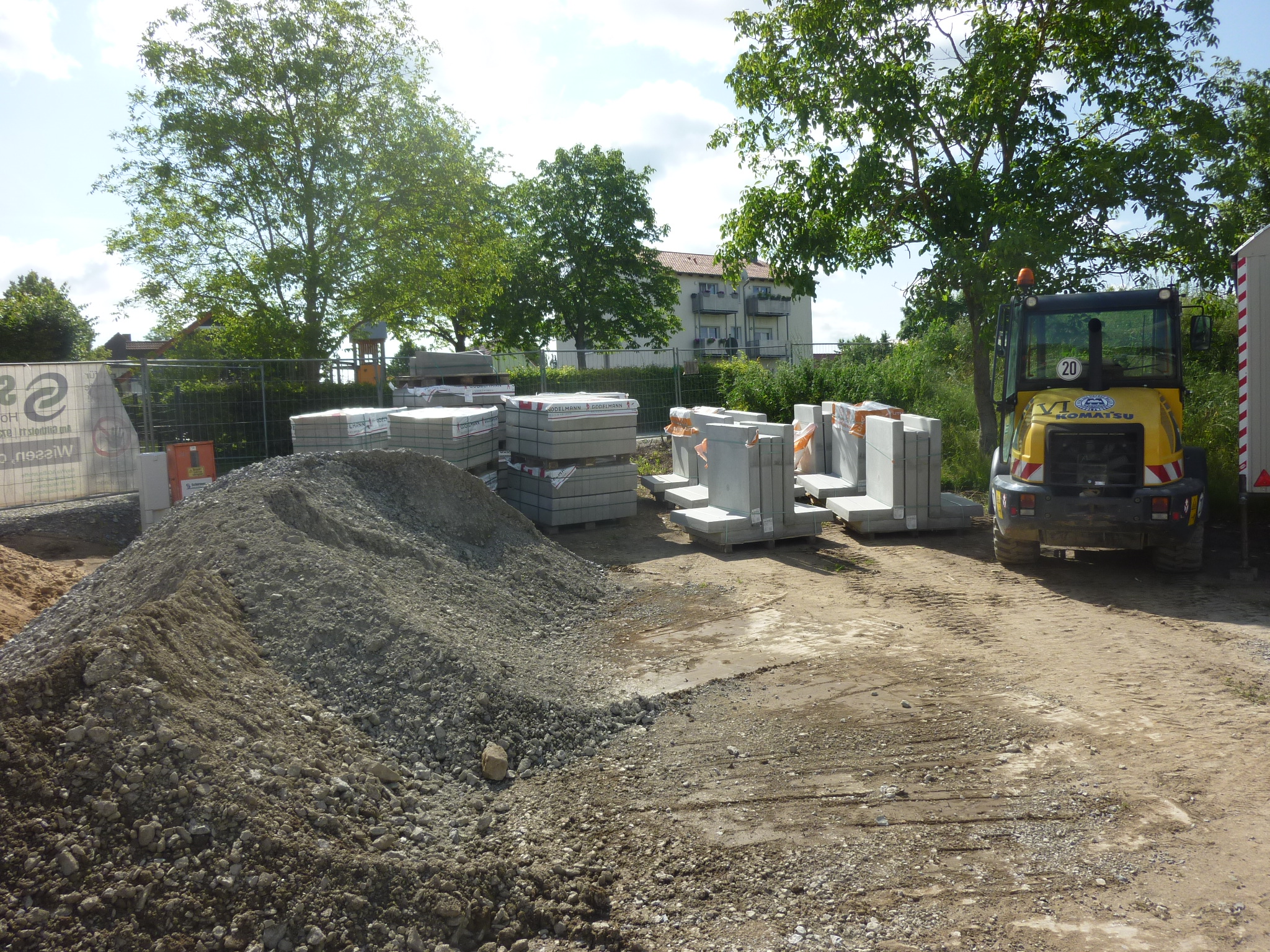

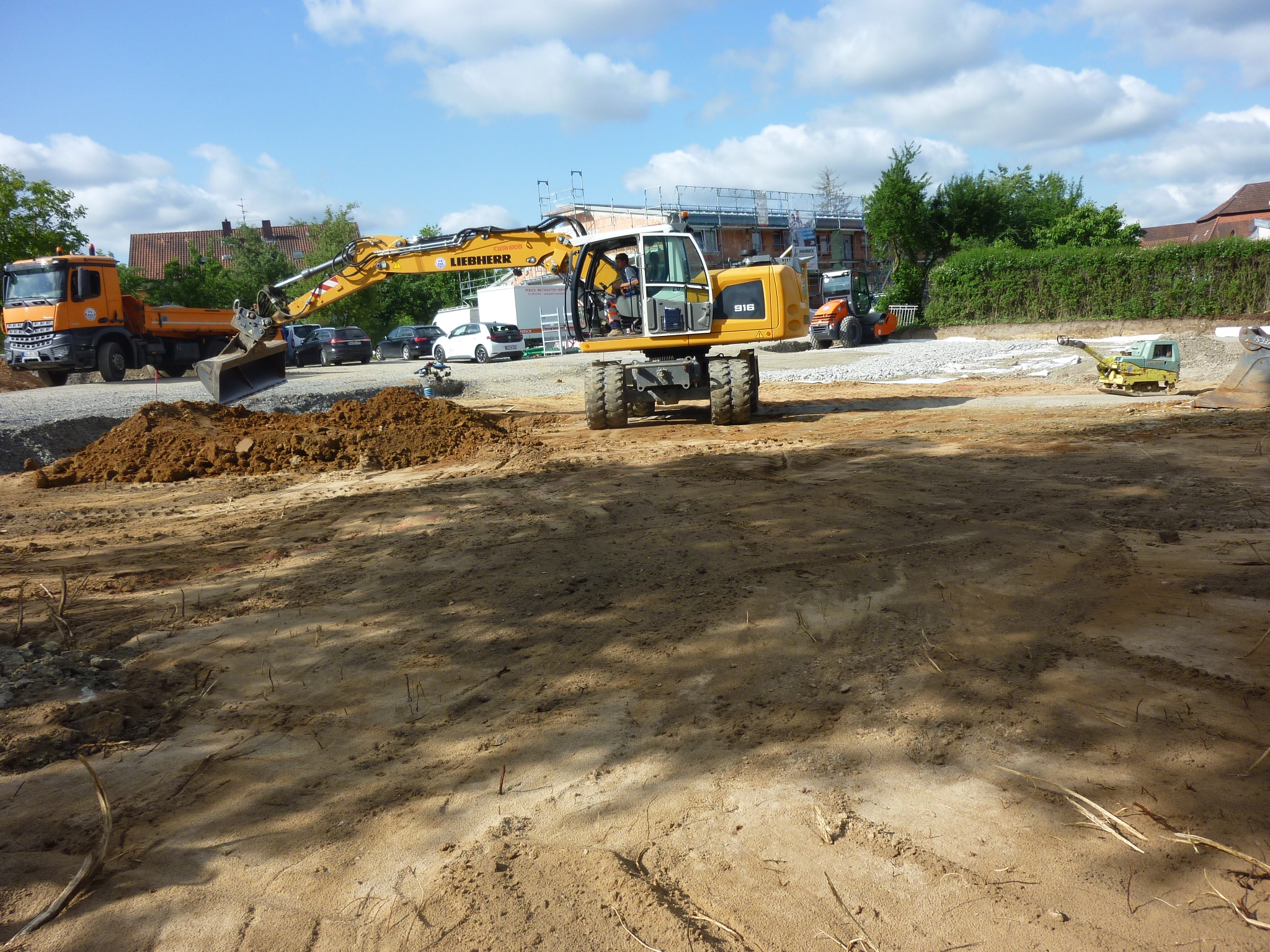

Die ersten Erdarbeiten sind bereits abgeschlossen, es werden Zisternen in den Boden eingelassen und die Bodenplatte vorbereitet.

Juni/ Juli 2024

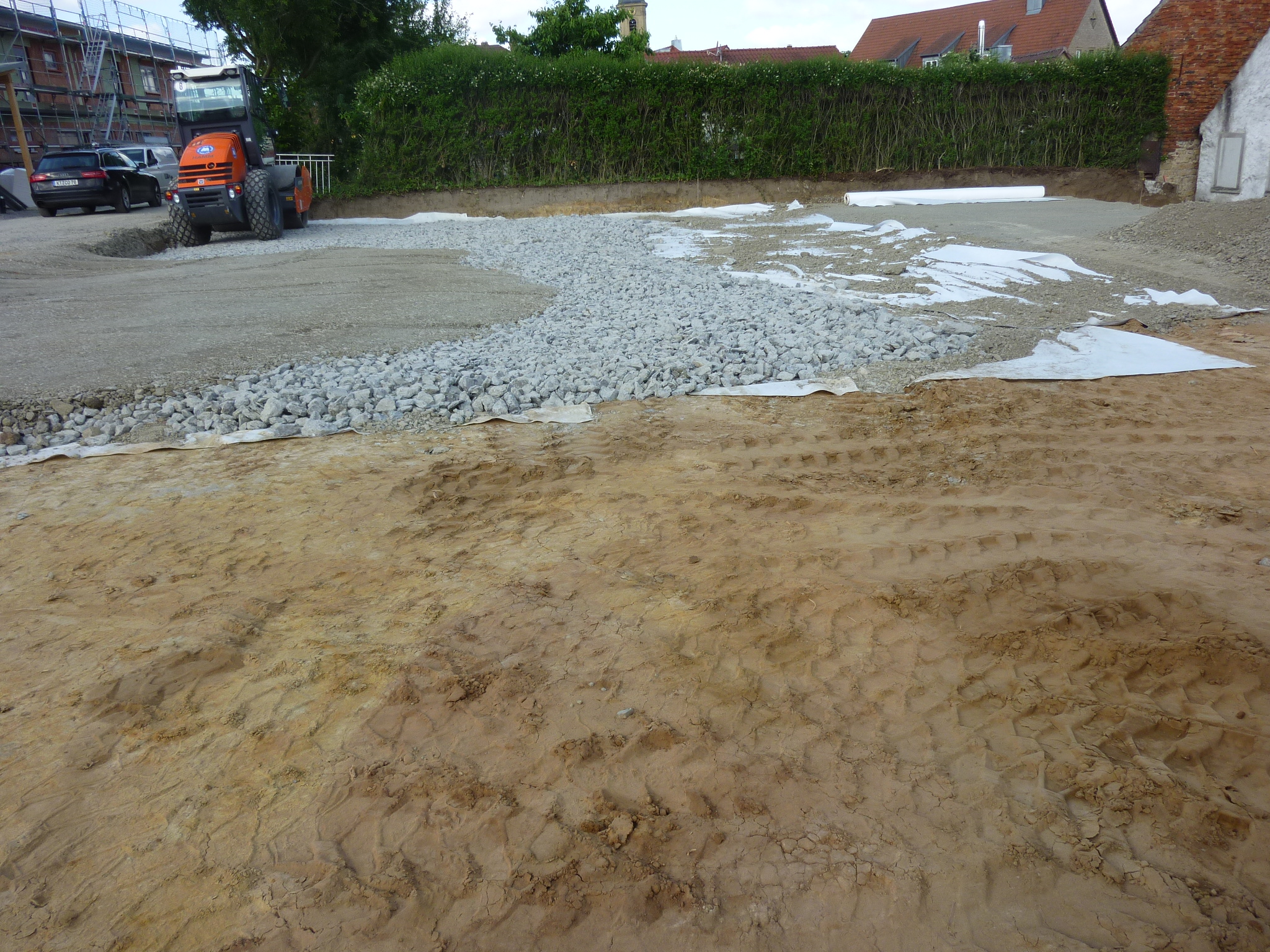

Die Straße zum Kindergarten wird erschlossen. Dabei wird die Straße zum Beispiel verbreitert um Platz für den späteren Gehweg zu bieten.

Im Gemeinderat wird die Installation einer Wärmepumpe beschlossen.
